Una bitácora de obra es un documento crucial en cualquier proyecto de construcción. Es un registro cronológico y detallado de todas las actividades, incidentes y decisiones que ocurren durante el desarrollo de la obra. Sirve como evidencia legal y técnica, facilitando la resolución de disputas y el seguimiento del progreso.
¿Qué debe incluir una bitácora de obra?
Una bitácora completa debe contener varios elementos esenciales. La fecha y hora de cada entrada son fundamentales. Luego, se incluye una descripción detallada de los trabajos realizados ese día. Es vital registrar la cantidad de personal presente en la obra, así como el equipo utilizado.
Las condiciones climáticas son otro factor importante a documentar. Las instrucciones recibidas por el arquitecto o el ingeniero deben registrarse meticulosamente. Cualquier incidente, accidente o retraso debe quedar asentado con sus causas y consecuencias.
Must Read
Además, se incluyen los nombres de las personas que realizan las anotaciones, sus cargos y sus firmas. Esto otorga validez legal a cada entrada. La inclusión de fotografías o croquis puede ayudar a ilustrar situaciones particulares y facilitar la comprensión.
Ejemplo de Apertura de Bitácora de Obra
A continuación, se presenta un ejemplo de cómo se podría iniciar una bitácora de obra:
Folio: 001
Fecha: 16 de mayo de 2024

Obra: Construcción de Vivienda Unifamiliar, Calle Las Flores #123, Ciudad Jardín.
Contratista: Constructora El Sol, S.A. de C.V.
Residente de Obra: Juan Pérez

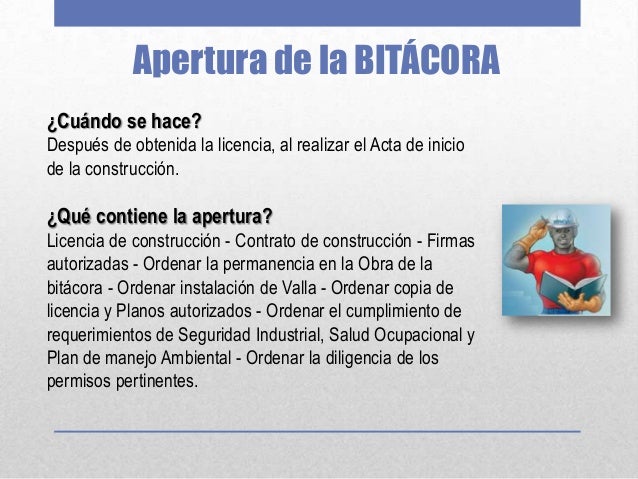

Apertura de Bitácora:

Siendo las 08:00 horas del día 16 de mayo de 2024, se procede a la apertura de la presente bitácora de obra, con el objetivo de registrar de manera cronológica y detallada todas las actividades, incidentes y decisiones relevantes durante la ejecución de la obra mencionada.
Se hace constar que esta bitácora estará a disposición del propietario, el arquitecto, el ingeniero y cualquier otra persona autorizada por la empresa. Toda anotación deberá ser clara, precisa y legible, y deberá estar firmada por quien la realiza.
Se deja constancia de que se cuenta con los planos arquitectónicos y estructurales aprobados, así como con el permiso de construcción correspondiente. Se verificó la existencia del libro de órdenes y se designó al Residente de Obra, Juan Pérez, como responsable de la custodia y el correcto uso de la bitácora.
Firma del Residente de Obra: ___________________________

Nombre: Juan Pérez
Cargo: Residente de Obra
Firma del Propietario (o Representante): ___________________________
Nombre: (Nombre del Propietario)

Cargo: Propietario
Consideraciones Adicionales
Es recomendable utilizar una bitácora con hojas numeradas y encuadernadas para evitar la pérdida o alteración de información. Se debe establecer un protocolo claro para la realización de las anotaciones, incluyendo quiénes están autorizados a escribir en la bitácora y cómo se deben registrar las observaciones.
La digitalización de la bitácora es una práctica cada vez más común. Existen software y aplicaciones que permiten registrar la información de manera electrónica, facilitando el acceso, la búsqueda y el respaldo de los datos. Sin embargo, es importante asegurarse de que la versión digital cumpla con los requisitos legales y de seguridad necesarios.
La correcta gestión de la bitácora de obra es esencial para el éxito de cualquier proyecto de construcción. Su uso adecuado ayuda a prevenir conflictos, a controlar los costos y a garantizar la calidad de la obra.
