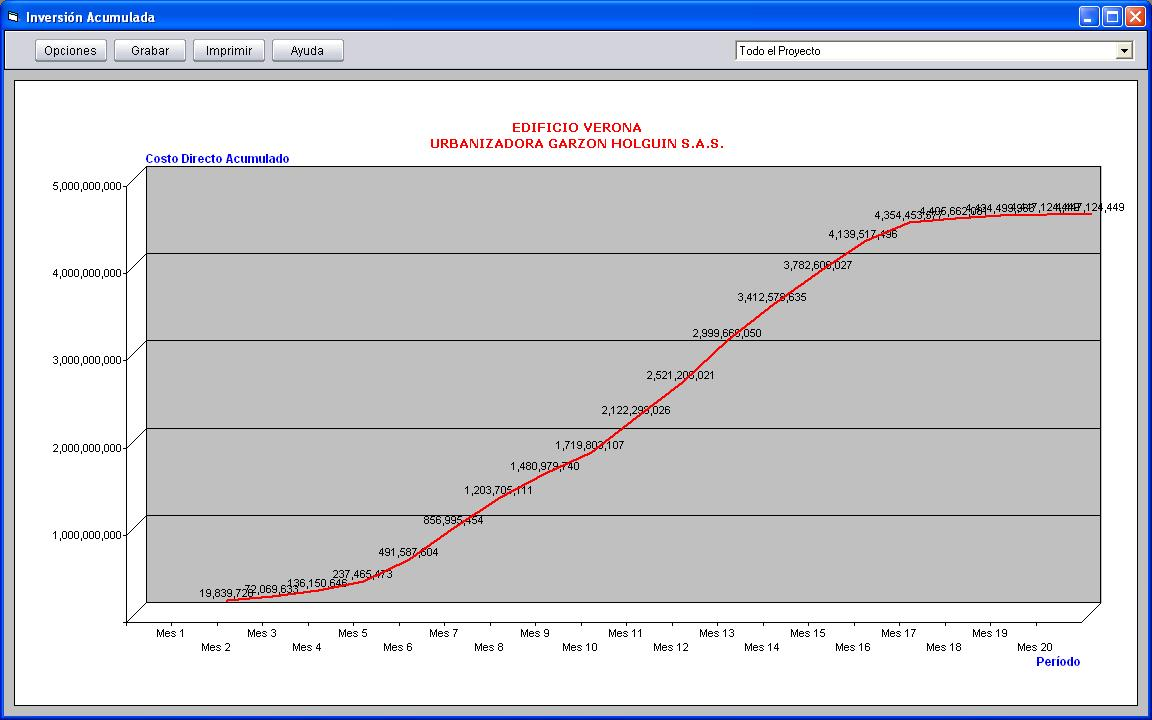

La curva de inversión de obra, también conocida como curva "S" o curva de valor acumulado, es una herramienta visual clave en la gestión de proyectos de construcción. Representa la evolución del gasto económico a lo largo del tiempo que dura el proyecto.
El objetivo principal es comparar el avance planificado con el avance real de la obra. Nos permite identificar desviaciones y tomar medidas correctivas a tiempo.
¿Qué es la Curva de Inversión?
Básicamente, es un gráfico que muestra el porcentaje de inversión total que se ha gastado (o se espera gastar) en cada momento del proyecto. El eje horizontal representa el tiempo (días, semanas, meses) y el eje vertical representa el porcentaje del costo total.
Must Read
La forma típica es una "S", porque al principio la inversión es lenta (preparación, permisos), luego se acelera (ejecución principal) y finalmente se ralentiza (acabados, cierre).
Una curva de inversión en Excel es una representación gráfica de la relación entre el tiempo transcurrido en un proyecto y el costo acumulado a lo largo de ese tiempo.

Creación de una Curva de Inversión en Excel
El proceso para crear una curva de inversión en Excel implica varios pasos: recopilar datos, organizarlos y crear el gráfico. Aquí te detallo cómo hacerlo:
- Recopilación de Datos: Necesitas el presupuesto detallado del proyecto y el cronograma. Debes saber cuánto se espera gastar en cada periodo (semana, mes, etc.).
- Organización de los Datos en Excel: Crea una tabla con tres columnas: Periodo (Semana/Mes), Costo Planificado (del periodo), Costo Acumulado Planificado. Calcula el costo acumulado sumando los costos de cada periodo anterior.
- Cálculo del Porcentaje Acumulado: Agrega una columna más: Porcentaje Acumulado Planificado. Divide el costo acumulado de cada periodo entre el costo total del proyecto y multiplica por 100.
- Creación del Gráfico: Selecciona las columnas de "Periodo" y "Porcentaje Acumulado Planificado". Inserta un gráfico de dispersión (X, Y) con líneas suavizadas. Esto te dará la curva "S" planificada.
- Seguimiento y Actualización: A medida que avanza el proyecto, registra los costos reales en nuevas columnas: Costo Real (del periodo), Costo Acumulado Real, Porcentaje Acumulado Real. Añade estas series de datos al gráfico existente para comparar lo planificado con lo real.
Ejemplo Práctico
Imagina la construcción de una pequeña casa. El presupuesto total es de $100,000. El cronograma indica que en el primer mes se gastarán $5,000 (permisos, limpieza del terreno), en el segundo mes $15,000 (cimientos), en el tercer mes $30,000 (estructura), y así sucesivamente.

En Excel, creas una tabla con estos datos. Calculas el costo acumulado (en el segundo mes, sería $5,000 + $15,000 = $20,000). Luego calculas el porcentaje acumulado (en el segundo mes, sería $20,000 / $100,000 * 100 = 20%).
El gráfico mostrará la curva "S" planificada. A medida que la construcción avanza, ingresas los gastos reales. Si, por ejemplo, en el tercer mes gastaste $35,000 en lugar de $30,000, el gráfico mostrará una desviación por encima de la curva planificada. Esto indica que estás gastando más rápido de lo previsto.

Aplicaciones y Beneficios
La curva de inversión de obra ofrece numerosos beneficios:
- Control de Costos: Permite monitorear el gasto y detectar desviaciones tempranas.
- Gestión del Tiempo: Ayuda a identificar retrasos o adelantos en el cronograma.
- Toma de Decisiones: Facilita la toma de decisiones informadas sobre la asignación de recursos.
- Comunicación: Sirve como herramienta de comunicación visual para informar a las partes interesadas sobre el progreso del proyecto.
En resumen, la curva de inversión en Excel es una herramienta indispensable para una gestión eficiente y efectiva de proyectos de construcción. Permite visualizar el avance del proyecto, controlar los costos y tomar decisiones informadas para alcanzar los objetivos dentro del presupuesto y el cronograma establecidos.
